Обычно это решение принимают на совещании: «С нового года проектируем в Revit». Лицензии купили, обучение заказали, всем разослали ссылки. А через два месяца половина отдела по-прежнему чертит в AutoCAD, потому что сдача горит, а в Revit «пока непонятно, как это оформить».

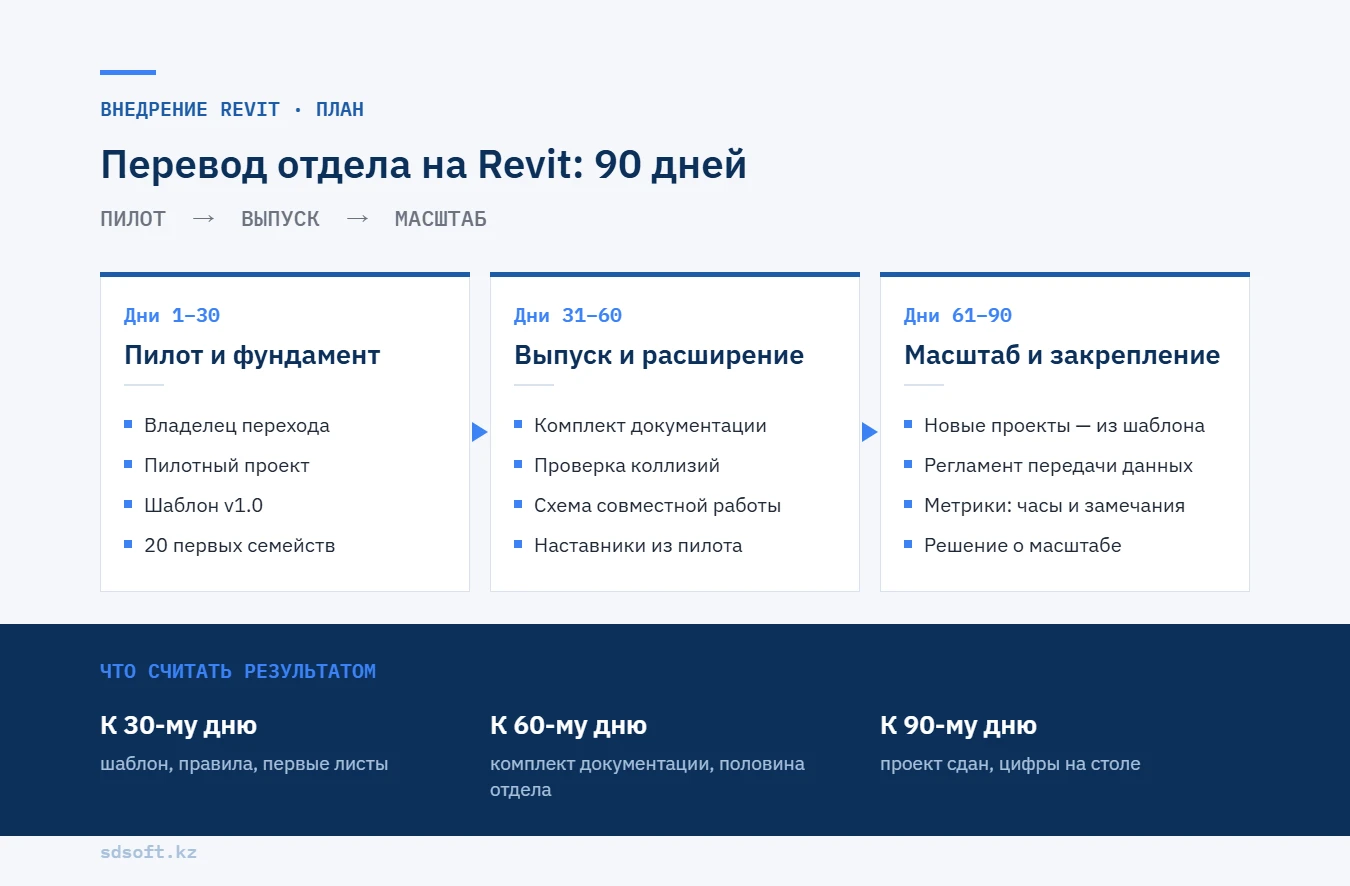

Так бывает чаще, чем хочется признавать. Причина почти никогда не в программе. Перевод отдела на Revit — это не обучение кнопкам, а замена способа работы: другие файлы, другие правила оформления, другая ответственность за данные. Ниже — календарный план на 90 дней, который можно взять за основу и подогнать под свою команду.
Почему «просто обучим людей» не работает
В AutoCAD чертёж — это набор линий, которые согласованы только в голове у проектировщика. В Revit разрез, план и спецификация показывают одну и ту же модель. Исправил стену в одном месте — изменилось везде. Это главная выгода, но и главная ловушка: ошибка в модели тоже расходится везде.
Поэтому курс по интерфейсу решает лишь часть задачи. Остальное — шаблон проекта под ваши стандарты, библиотека семейств, правила именования, договорённости о том, кто и за что отвечает в модели. Без этого каждый сотрудник наработает собственный стиль, и через полгода выяснится, что три проекта нельзя собрать вместе.
Если вы ещё не определились, нужен ли переход вообще, начните с материала «BIM или AutoCAD: когда пора переходить». Здесь мы исходим из того, что решение принято.
До старта: две недели подготовки
Звучит как оттягивание, но именно на этом этапе выигрывается больше всего времени. Что стоит сделать до первого рабочего проекта:
- Назначить владельца перехода. Один человек с правом решать спорные вопросы: какой стандарт именования, что считать готовой моделью. Это может быть ГИП, ведущий архитектор или BIM-менеджер — в штате или внешний.
- Выбрать пилотный проект. Не самый сложный и не самый срочный. Нужен объект среднего размера, с понятным заказчиком и запасом по срокам. Идеально, если он ещё не начат: переводить в Revit проект на середине стадии П почти всегда дороже, чем начать с нуля.
- Проверить железо и версию. Revit тяжелее AutoCAD, особенно на больших моделях. Сверьте машины с системными требованиями на странице Autodesk Revit и заранее решите, где будете хранить файлы.
- Собрать требования заказчиков. В какой форме им нужна сдача — чертежи, модель, IFC? Это определяет, насколько глубоко надо моделировать.
Заодно полезно честно оценить исходную точку. Как это сделать и что показывает такая проверка, мы разбирали в статье про аудит готовности к BIM.
Дни 1–30: пилот и фундамент
Первый месяц — не про скорость. Задача: получить рабочий шаблон и несколько человек, которые уже прошли полный цикл.
Небольшая группа. Возьмите трёх–пятерых человек, по одному от каждой роли: архитектор, конструктор, инженер ОВ или ЭОМ. Остальные пока продолжают работать как раньше. Это снимает панику и оставляет страховку, если что-то пойдёт не так.
Базовое обучение. Короткое и практичное: ориентация в интерфейсе, уровни и оси, стены, перекрытия, виды, листы. Не весь курс сразу. Лучше два коротких занятия и сразу работа на пилоте, чем неделя лекций, из которых к понедельнику ничего не останется.
Шаблон проекта. Берёте типовой шаблон и настраиваете под ваши нормы: штампы по ГОСТ и СТ РК, типы линий и штриховок, марки, спецификации, виды и листы. Пока шаблона нет, каждый настраивает по-своему, и именно на этом теряется больше всего времени.
Стартовая библиотека семейств. Двери, окна, колонны, типовые узлы, оборудование — то, что вы чертите в каждом втором проекте. Не пытайтесь закрыть всё. Двадцать хорошо сделанных семейств дают больше, чем двести скачанных из интернета с неизвестными параметрами.
Что считать результатом к 30-му дню: готов шаблон версии 1.0, есть краткий документ с правилами именования и работы с файлами, на пилоте смоделированы основные разделы и выпущено хотя бы несколько листов. Если листы пока оформляются в AutoCAD из экспорта — нормально, но фиксируйте, что именно мешает.
Дни 31–60: работа пилота и расширение
Второй месяц показывает, где реально болит. Пилот выходит на выпуск документации, и всплывает то, чего не было видно на тренировочных примерах.
Типичный набор проблем: спецификации не сходятся с ожиданиями, штриховки и обозначения не по нормам, тяжёлый файл, нескольких человек нужно одновременно пустить в одну модель. Последний вопрос стоит решать сразу. Совместная работа в Revit требует понятной схемы: рабочие наборы, общее хранилище, правила синхронизации. Для этого используют облачную СОД, например Autodesk Forma (ранее Autodesk Construction Cloud), или самостоятельную платформу. Из чего выбирать — разобрано в статье «Какую СОД выбрать».
В этот же период подключайте вторую волну сотрудников. Лучший вариант: люди из пилотной группы становятся наставниками. Они уже знают, как устроен шаблон, и объяснят на реальном примере, а не по учебнику.
И запустите первый внутренний разбор. Час раз в неделю: что не получилось, что придумали, что стоит добавить в шаблон. Звучит мелочью, но именно эти разборы превращают «у нас Revit» в «у нас работает Revit».
Что считать результатом к 60-му дню: пилот выпустил комплект документации, на нём сделана проверка коллизий между разделами, шаблон обновлён до версии 1.1–1.2 по итогам замечаний, в работу вовлечено не менее половины отдела.
Дни 61–90: масштаб и закрепление
К третьему месяцу у вас уже есть рабочий образец. Теперь задача — сделать так, чтобы новый проект стартовал в Revit по умолчанию, а не по настроению.
- Все новые проекты открываются из шаблона. Без исключений для «срочных».
- Обучение остальных сотрудников идёт по принципу «пара»: новичок и человек из пилота на одном проекте.
- Появляется регламент передачи данных: что отдаём заказчику и в каком формате. Если требуется IFC, заранее разберите настройку экспорта, иначе первая выгрузка станет неприятным сюрпризом.
- Фиксируются метрики: сколько часов занял выпуск раздела по сравнению с прошлым аналогичным проектом, сколько замечаний от экспертизы, сколько внутренних ошибок нашли на проверке.
Не ждите, что к 90-му дню производительность вырастет. Скорее всего, на первом проекте она даже просядет — это нормальная плата за переход. Выигрыш начинается со второго–третьего проекта, когда шаблон и семейства уже накоплены, а ошибки согласования ловятся до выпуска, а не после.
Что считать результатом к 90-му дню: есть минимум один завершённый проект и один в работе; шаблон и библиотека поддерживаются кем-то конкретным; команда понимает правила и не изобретает свои; руководитель видит цифры, по которым можно решать, масштабировать ли переход дальше.
Пять ошибок, на которых отделы теряют месяцы
1. Переводят всех сразу. Отдел работает в двух режимах, шаблона нет, каждый настраивает проект сам. Через месяц все устали и вернулись к привычному.
2. Начинают с самого сложного объекта. Пилот на уникальном здании с жёсткими сроками — гарантированное разочарование.
3. Экономят на шаблоне. Берут стандартный шаблон «как есть» и потом вручную правят штампы и подписи на каждом листе.
4. Не определяют уровень детализации. Одни моделируют каждый болт, другие рисуют стену прямоугольником. Согласовать такие модели не получится. Что требовать, зависит от задачи проекта и от информационных требований заказчика — подробнее в материале про EIR и BEP.
5. Не назначают ответственного. Переход идёт «в свободное время», а значит, не идёт.
Что с лицензиями
Тут всё зависит от состава работ. Если вы проектируете только архитектуру или только конструкции, достаточно Revit. Если в проектах участвуют инженерные сети, дороги и координация, часто выгоднее подписка AEC Collection: в неё входят Revit, Civil 3D, Navisworks и другие продукты. Сравнение составов — в статье «AEC Collection или отдельные лицензии». Актуальная версия на сегодня — Revit 2027, она вышла в апреле 2026 года.
Цены на лицензии обновляются каждый месяц, поэтому цифры в статье называть не будем. Состав и стоимость под ваш отдел можно уточнить в форме ниже.
Запросить коммерческое предложение
Расскажите, сколько у вас проектировщиков и какие разделы ведёте, — подберём состав лицензий Autodesk и предложим схему внедрения.
SD Soft — официальный реселлер Autodesk в Казахстане. Мы поставляем лицензии и занимаемся внедрением BIM в проектных компаниях, а при необходимости помогаем с шаблоном и обучением.
Частые вопросы
Сколько времени занимает переход на Revit?
Рабочий ориентир — три месяца до устойчивого процесса на пилоте и ещё три–шесть до перехода всего отдела. Точные сроки зависят от размера команды, нагрузки и от того, готов ли шаблон. Это оценка, а не гарантия.
С чего начать переход с AutoCAD на Revit?
С пилотного проекта и шаблона, а не с массового обучения. Выберите небольшой объект, назначьте ответственного, настройте шаблон под ваши нормы и только потом подключайте остальных сотрудников.
Нужно ли переучивать всех сразу?
Нет. Начните с небольшой группы по одному человеку от каждого раздела. Остальные подключаются по мере того, как появляется рабочий шаблон и наставники из пилота.
Можно ли оставить AutoCAD после перехода?
Можно, и обычно так и делают. AutoCAD остаётся для узлов, схем и работы с чертежами подрядчиков. Подписка AEC Collection включает оба продукта, поэтому отдельно докупать ничего не нужно.
Переход на Revit обязателен из-за Строительного кодекса?
Кодекс требует соответствия ТИМСО для определённых объектов, но не называет конкретную программу. Revit — один из вариантов. Подробнее — в статье про Строительный кодекс и BIM.
